某深基坑支护工程安全施工方案(word格式,可编辑)

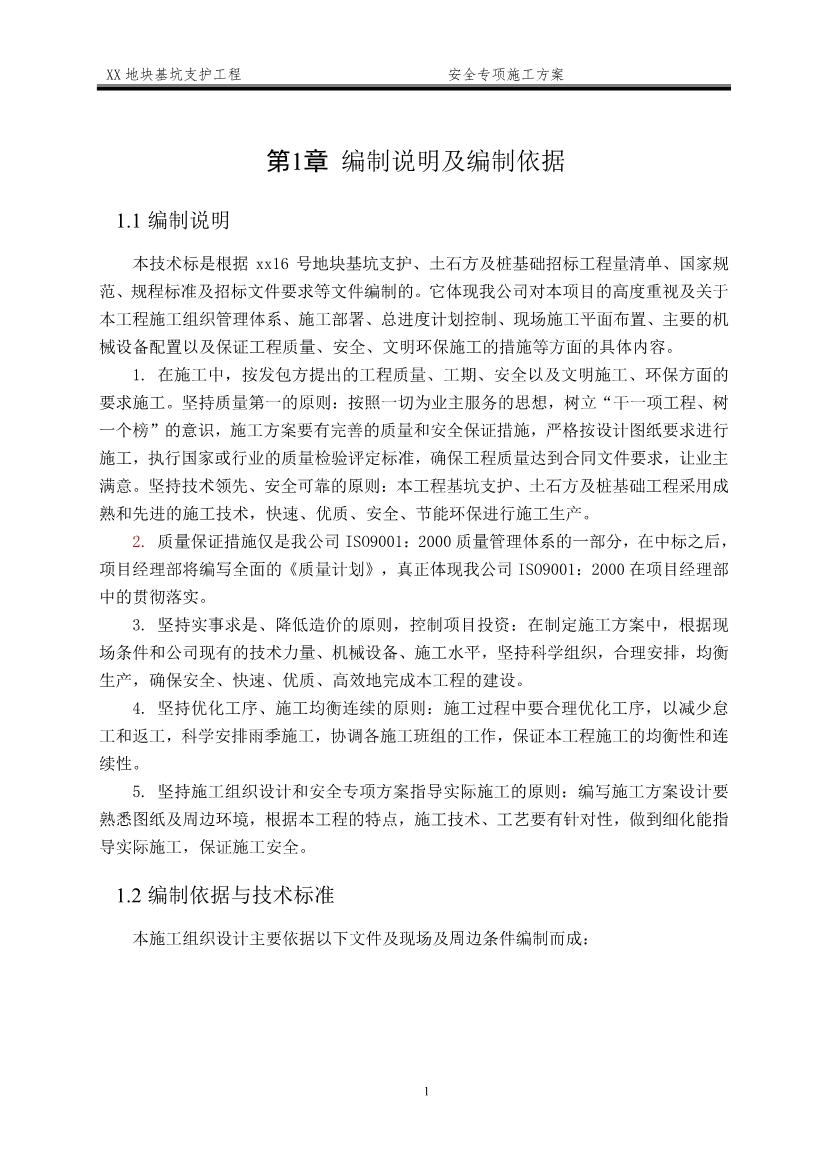

第1章 编制说明及编制依据
1.1 编制说明

1.2 编制依据与技术标准
1.3 编制目的及原则
第2章 工程总述及现场概况

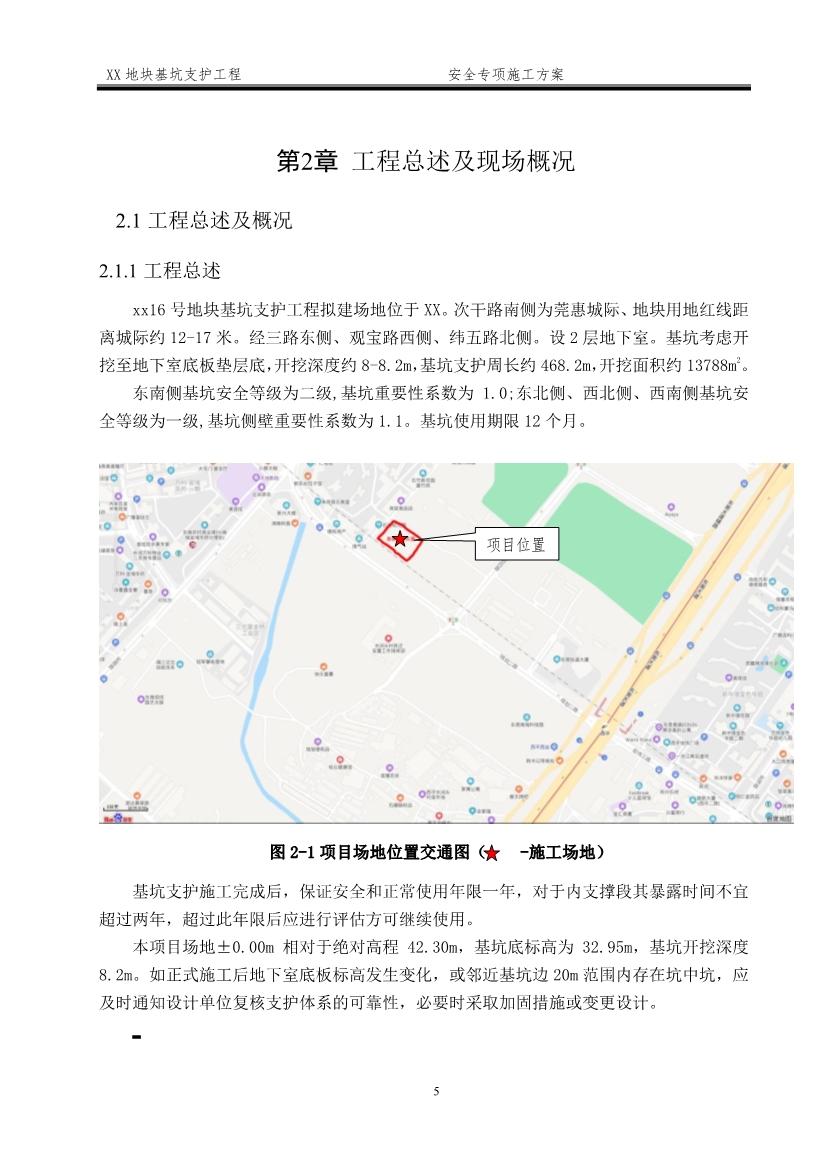

2.1 工程总述及概况
2.2 基坑支护工程设计概况

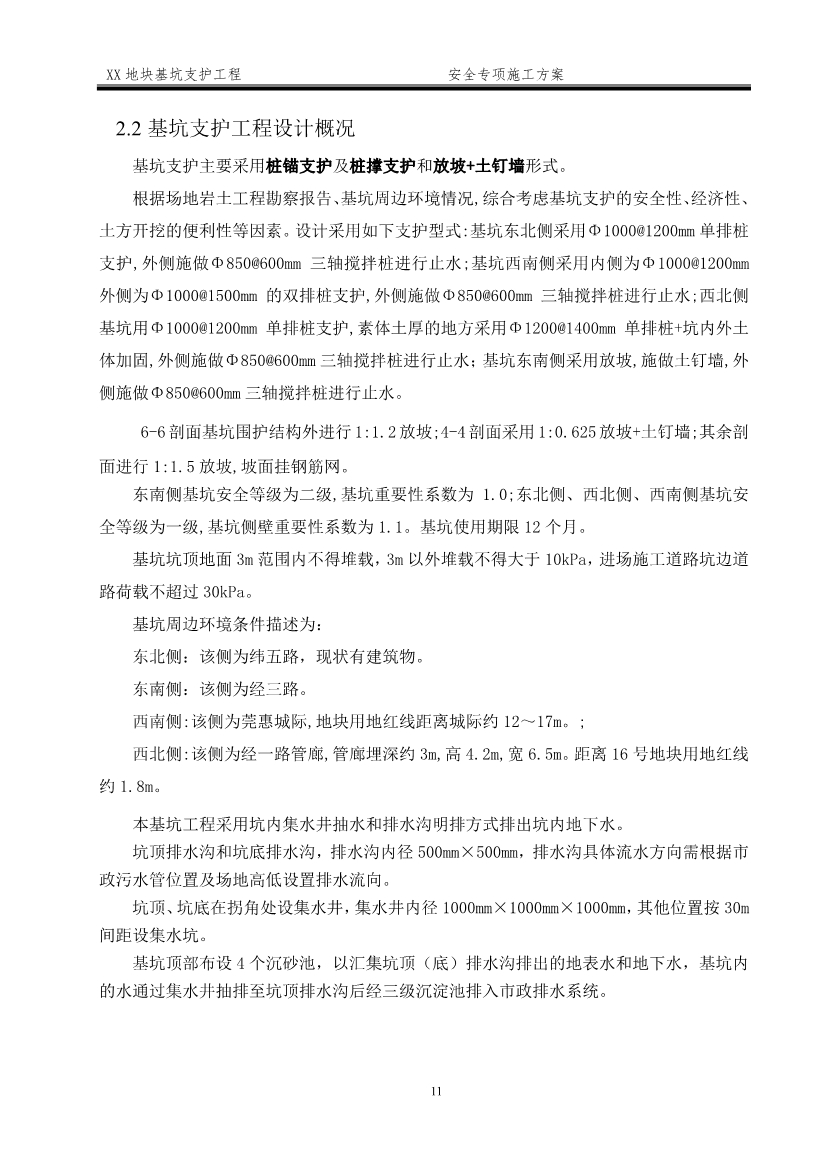

2.3 本工程的重点及难点分析及对策
2.4 如何进行现场管理,把控进度,特别是安全生产和文明管理的措施
2.5 如何有效组织穿插作业施工,以及如何降低成本、保证质量
第3章 项目组织管理机构及管理班子配置
3.1 项目管理机构及人员配置
3.2 项目管理机构职责划分
第4章 施工总平面布置
4.1 施工总平面布置及说明
4.2 施工临时用水、用电布置
4.3 项目的分阶段施工进度目标
4.4 施工总体组织策划
4.5 临时设施的布置
4.6 施工现场排水设置
4.7 施工现场管理
第5章 施工进度计划及劳动力安排
5.1 总工期及进度计划安排
5.2 工期保证措施
5.3 资金计划
5.4 材料进场计划
5.5 劳动力计划
5.6 法定节假日劳动力安排
第6章 施工机械设备配置计划
6.1 单位自有施工机械设备及管理措施
6.2 租赁施工机械设备及管理措施
6.3 大型施工机械设备使用安全
6.4 施工机械设备计划
第7章 分部分项工程施工及技术要求
7.1 施工测量
7.2 三轴搅拌桩施工
7.3 旋挖灌注桩施工
7.4 冠梁施工

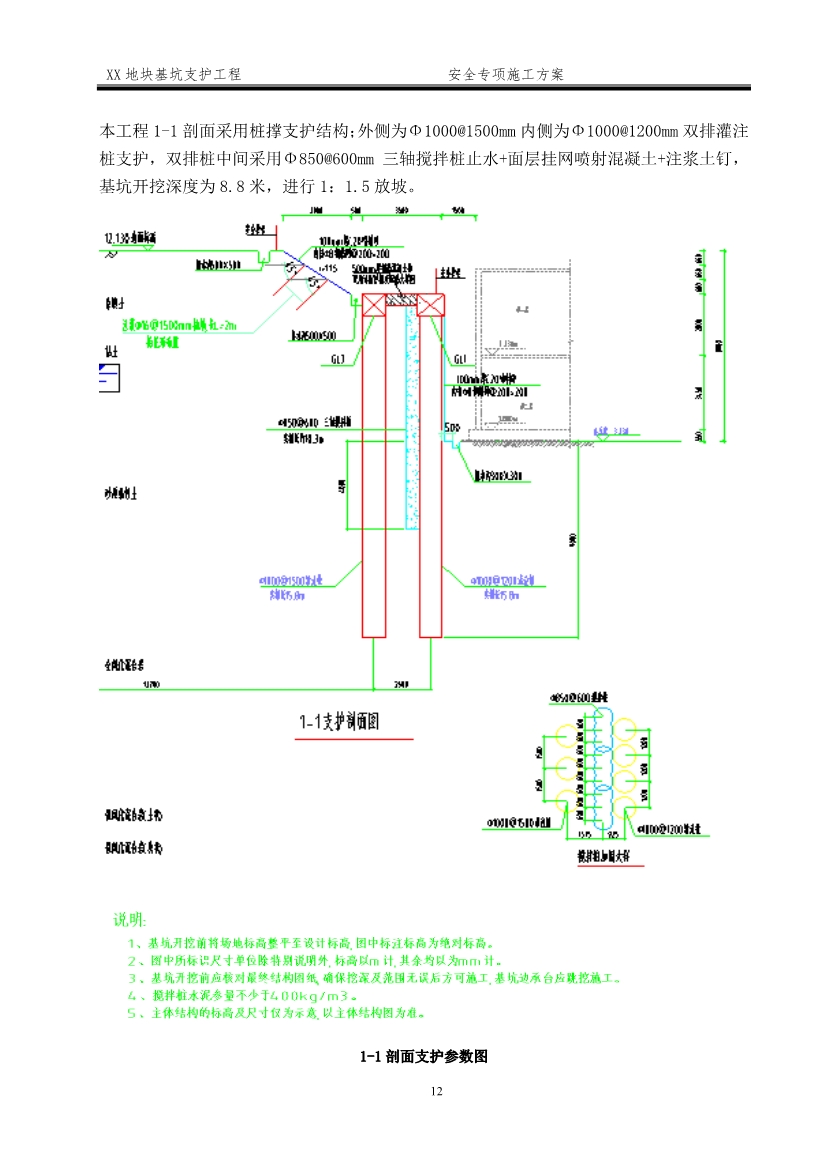

7.5 双排桩钢架板施工
7.6 土钉墙
7.7 挂网喷面施工
7.8 排水系统施工
7.9 坑中坑的支护
7.9.7临边防护方案
第8章 土石方开挖及运输施工
8.1 土石方开挖
8.2 土石方运输组织
8.3 土方外运要求
8.4 出土坡道的挖除及安全施工
8.5 渣土车安全管理制度及要求
第9章 工程质量目标与保证措施
9.1 施工质量管理体系
9.2 施工质量管理控制网络图
9.3 施工质量目标及保证措施
第10章 安全文明目标及保证措施
10.1 安全生产保证体系
10.2 安全组织机构
10.3 施工安全保证措施
10.4 应急资源配备
第11章 文明施工和环境保护保证措施
11.1 文明施工和环境保护管理体系
11.2 文明施工措施
11.3 环境保护措施
第12章 施工相关措施
12.1 相关单位协调配合措施
12.2 成品、半成品保护措施
12.3 施工降、排水措施
第13章 地下管线等重要对象的保护措施
13.1 一般性保护措施
13.2 针对性保护措施
第14章 施工单位基坑监测、应急措施
14.1 基坑监测
14.2 基坑应急措施
第15章 应急预案及危险源识别
15.1 应急预案
15.2 新冠疫情防控
15.3 基坑危险源识别及预防措施
第16章 雨季、台风、炎热气候等特殊条件下施工
16.1 雨季施工措施
16.2 炎热夏季施工措施
16.3 台风、暴雨天气施工措施
附图1:《本工程施工进度计划表》
附图2:《基坑监测平面布置图》
附件3:《施工区段平面划分示意图》
附件4:《土方开挖平面布置图》
附件5:《出土坡道剖面示意图》
附件6:《基坑总平面图》
部分摘录
