图文详解9大项,83小项值得推荐的质量管理措施
第一章 钢筋工程

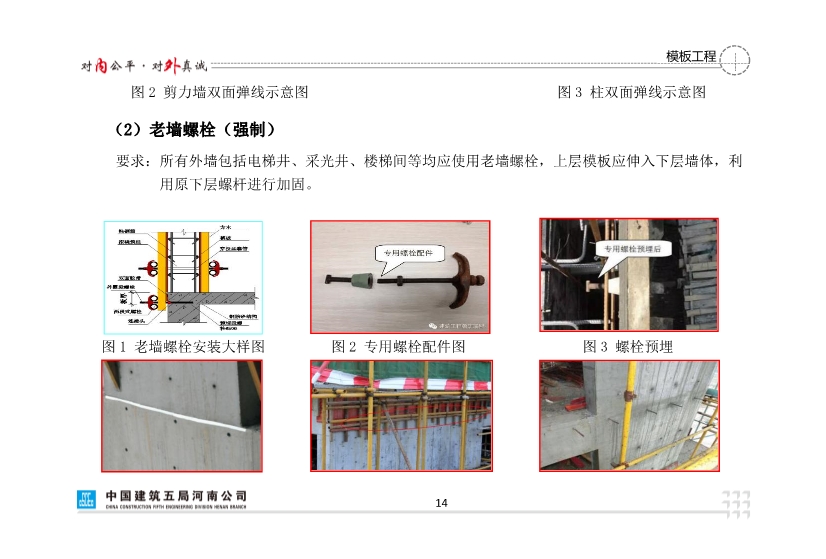

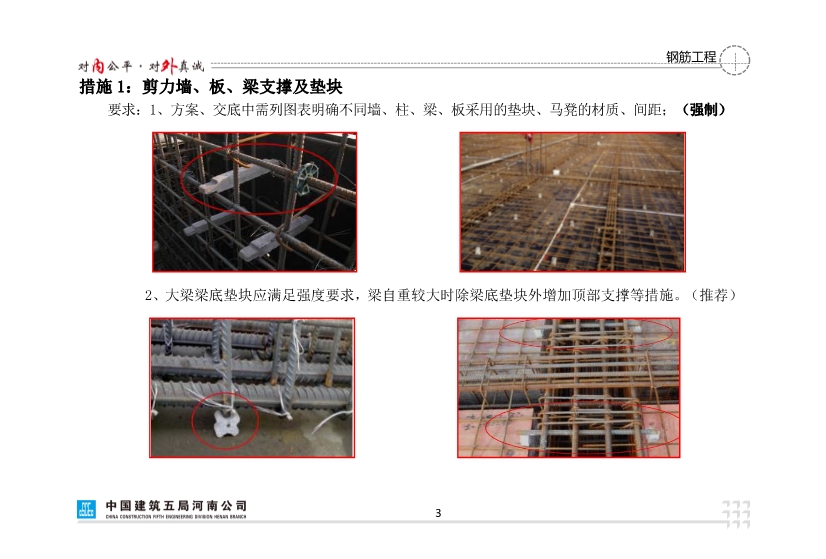

措施1:剪力墙、板、梁支撑及垫块

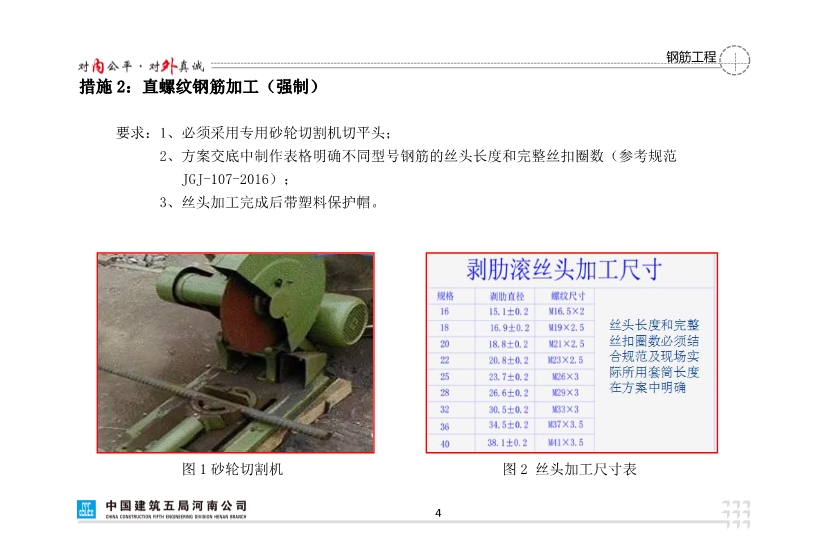

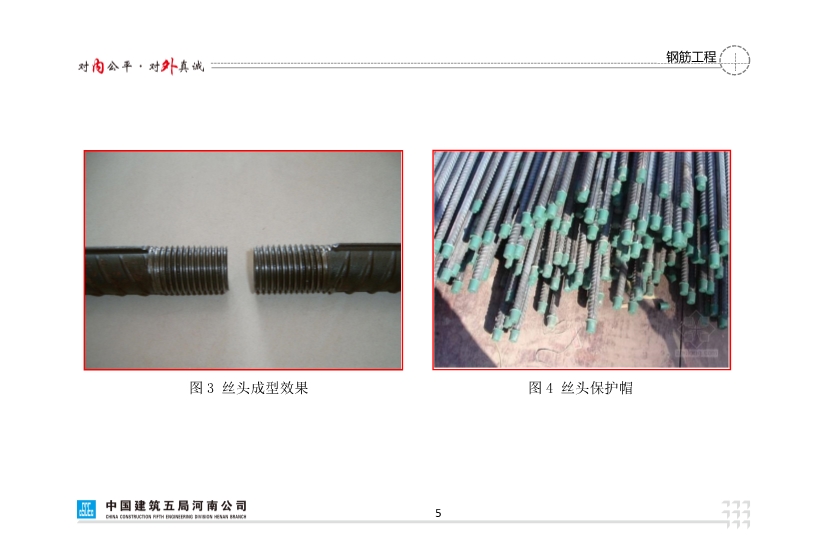

措施2:直螺纹钢筋加工(强制)

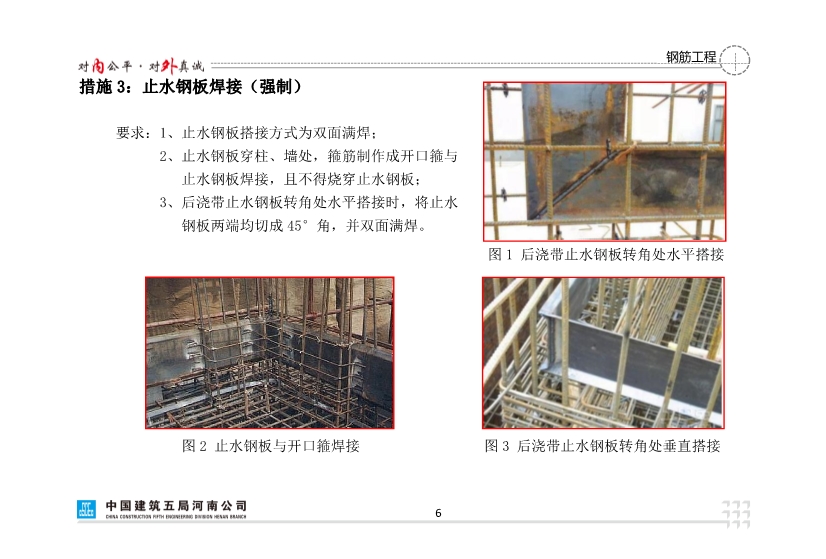

措施3:止水钢板焊接(强制)

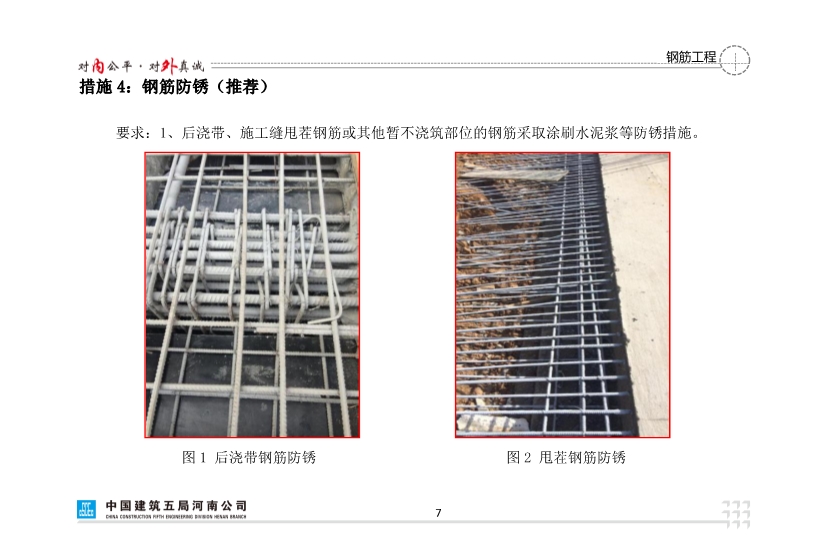

措施4:钢筋防锈(推荐)

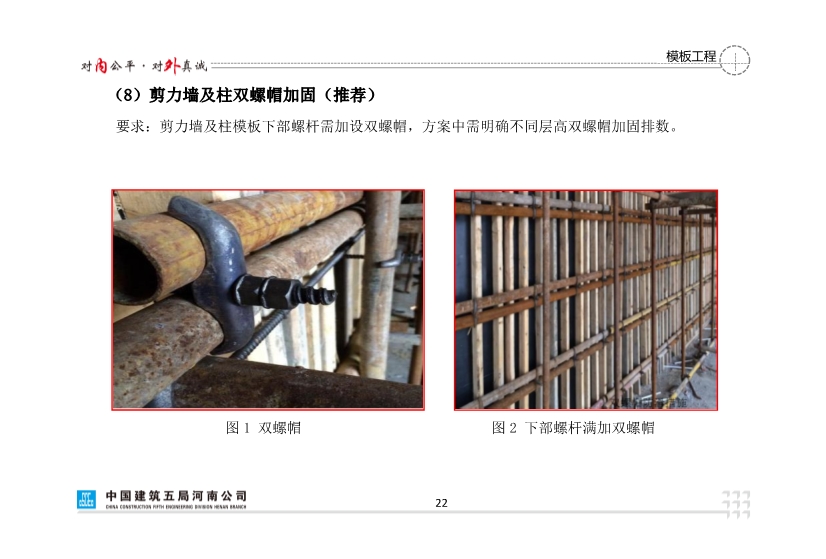

第二章 模板工程

措施1:实测实量“三张表”制度(仅对正负零以上做要求)(强制)

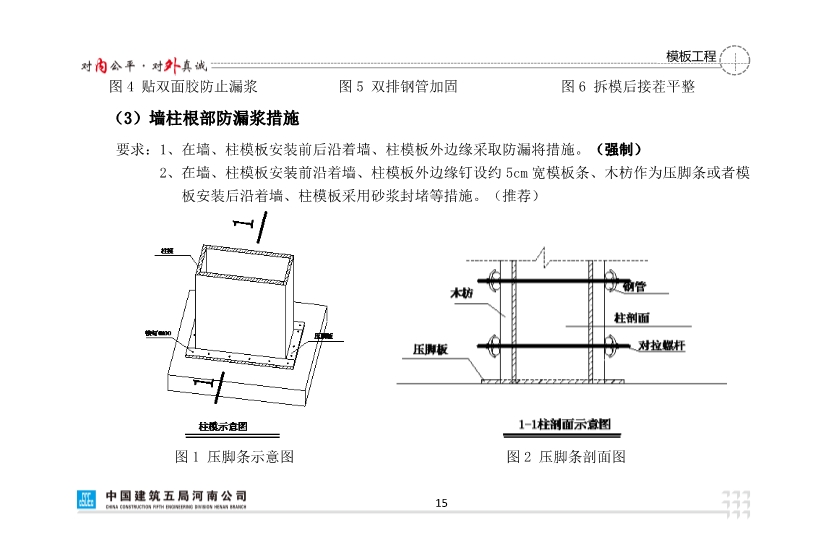

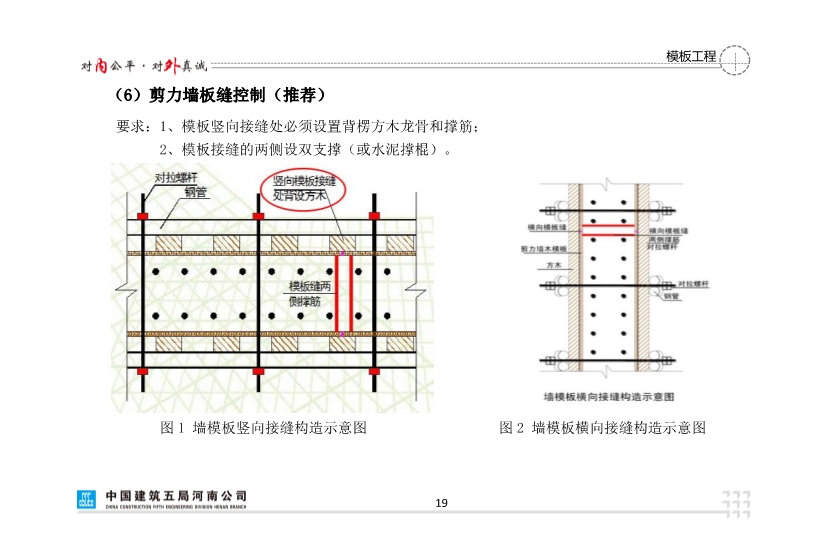

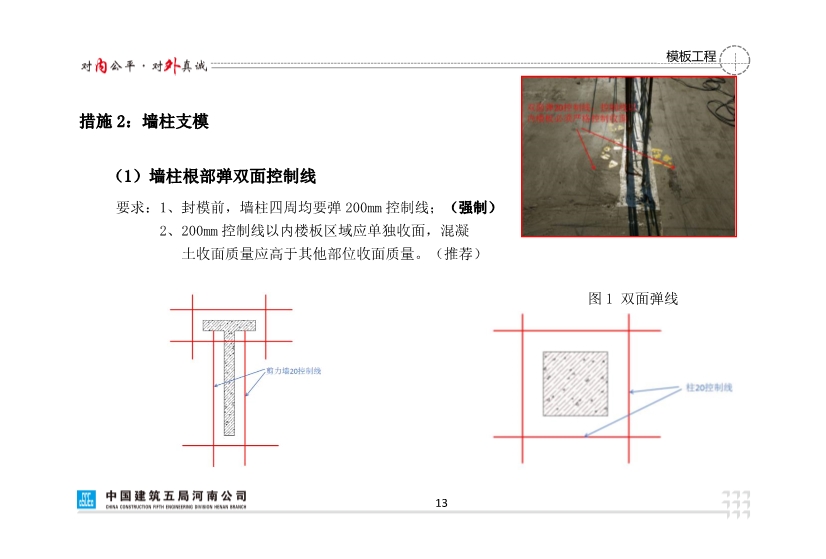

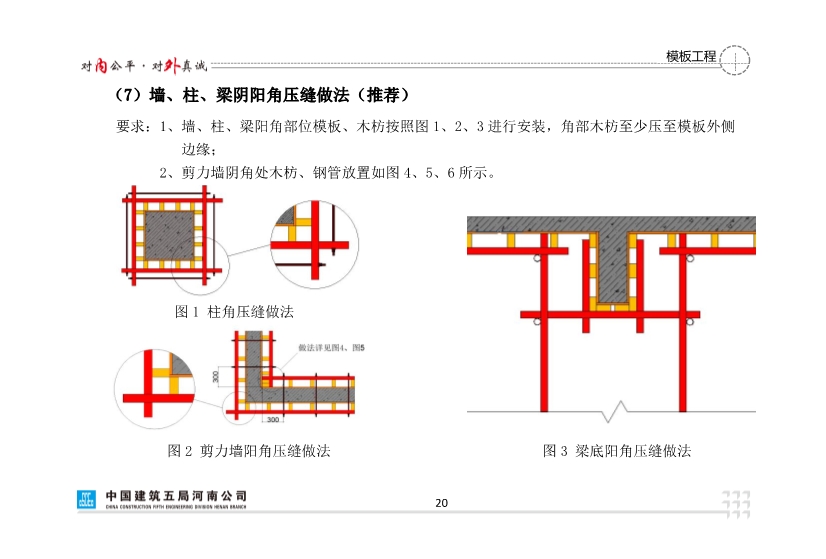

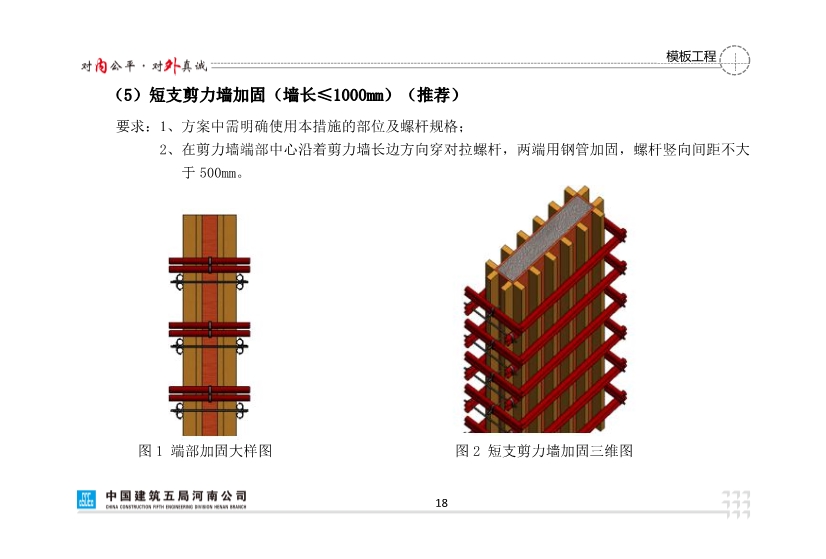

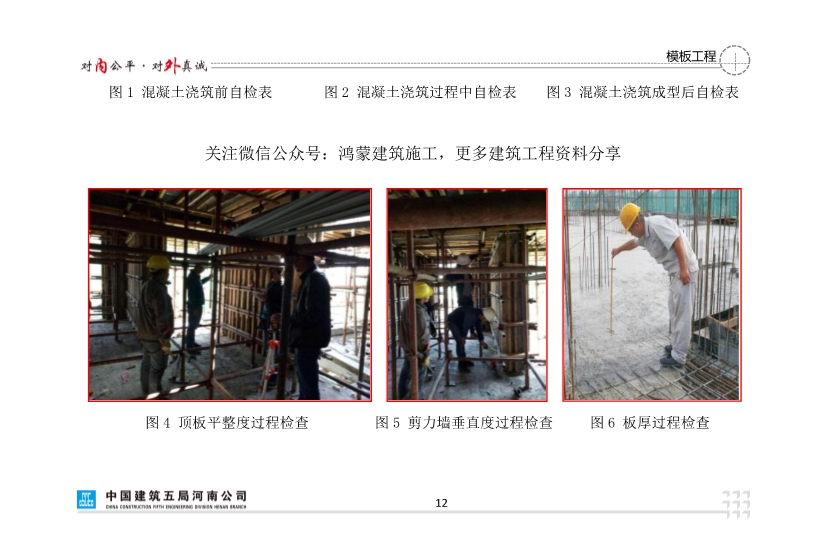

措施2:墙柱支模
措施3:楼梯支模(强制)
措施4:后浇带部位支模(强制)
措施5:梁柱核心区不同标号砼浇筑(强制)

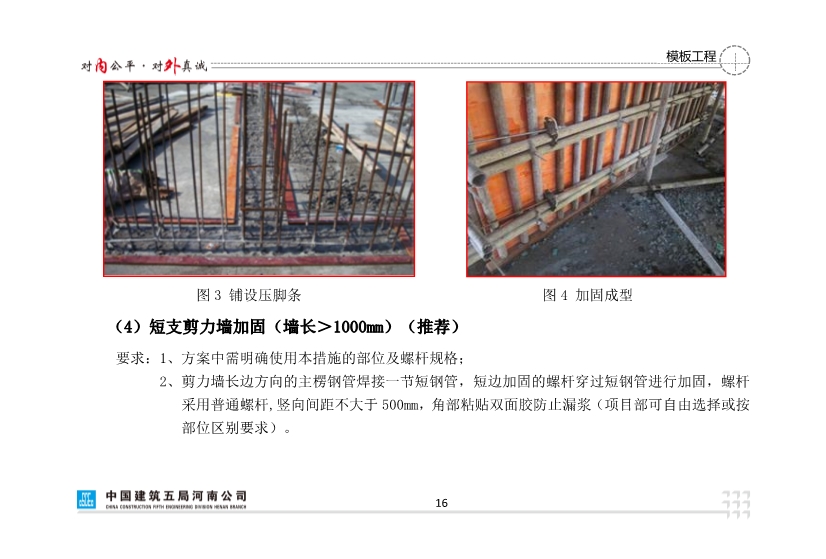

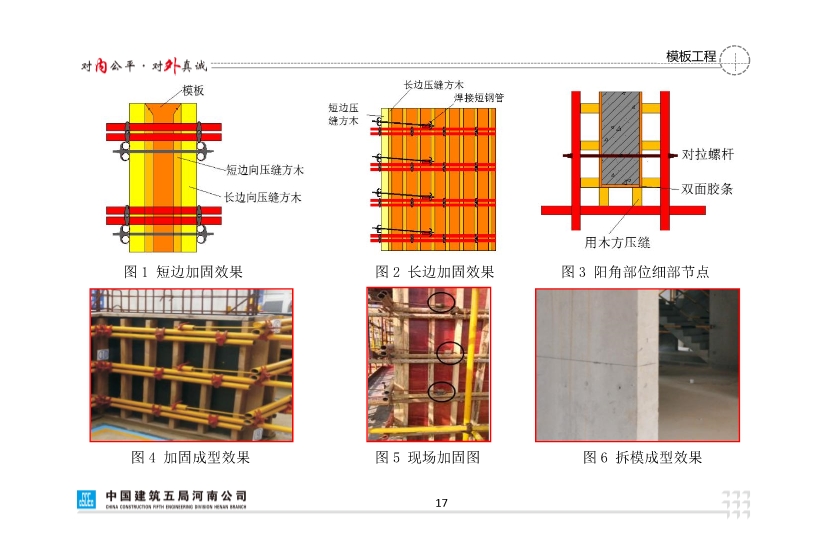

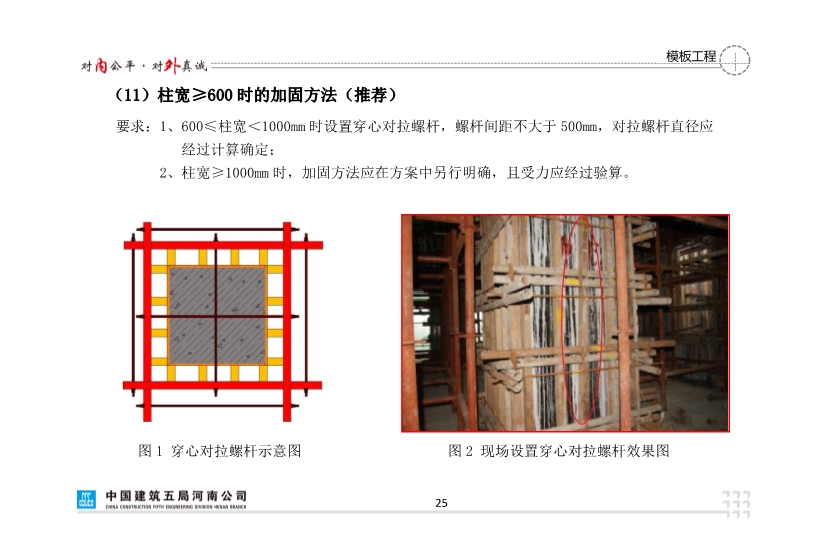

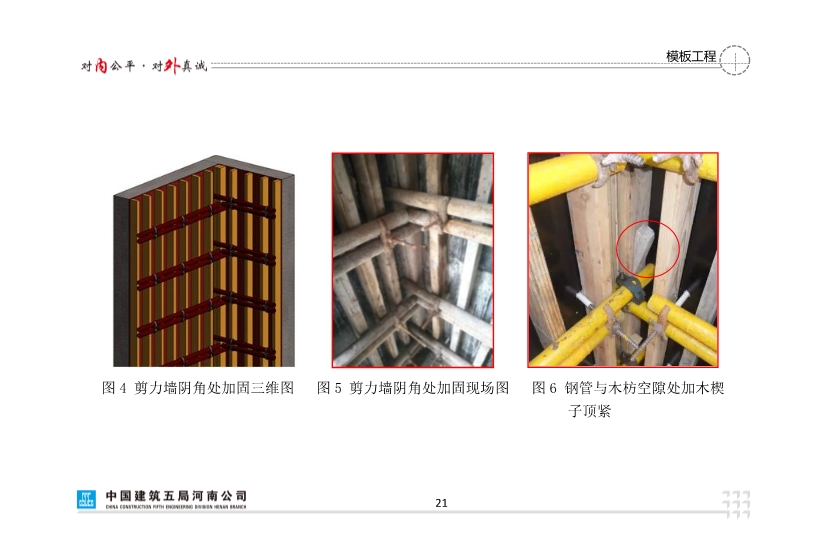

措施6:梁截面高度≥600mm时的加固方法(推荐)
措施7:卫生间、厨房、阳台降板支模(推荐)
措施8:两用型顶托(推荐)
第三章 混凝土工程
措施1:混凝土板厚控制(仅对正负零以上做要求)
措施2:混凝土振平尺(强制)
措施3:混凝土凿毛(强制)
措施4:放线孔、泵管洞、传料口、排水管等洞口封堵(强制)
措施5:混凝土结构缺陷修补(强制)
措施6:地下室后浇带成品保护
措施7:混凝土收光鞋(推荐)
措施8:地下室外墙后浇带施工用的预制板(推荐)
措施9:后浇带浇筑(强制)
第四章 砌体工程
措施1:材料要求(强制)
措施2:预制构件(强制)
措施3:砌体植筋及排版图(强制)
措施4:二次结构模板加固
措施5:墙体开槽、封堵(强制)
措施6:砌体当天实测(强制)
第五章 内墙抹灰工程
措施1:添加剂(强制)
措施2:打灰饼(强制)
措施3:甩浆(对内外墙都按此要求)(强制)
措施4:线盒方正(强制)
措施5:修补(强制)
措施6:粉刷当天实测(强制)
第六章 外墙工程
措施1:外墙螺杆洞处理(强制)
措施2:外墙工字钢洞口封堵(强制)
措施3:外墙抹灰打灰饼(强制)
措施4:三段式止水螺杆(强制)
措施5:地下室外墙防渗漏细部处理(强制)
措施6:窗口下口防水措施(推荐)
第七章 屋面工程
措施1:出屋面墙体预留防水凹槽(强制)
措施2:女儿墙构造做法
措施3:结构迎水面防渗漏加强层(强制)
措施4:屋面出入口反坎构造做法(强制)
措施5:出屋面管道防水构造做法(强制)
措施6:分格缝要求(强制)
第八章 防水工程
措施1:穿墙套管防水构造
措施2:沉箱卫生间翻坎、圆弧
措施3:卷材收头(强制)
措施4:卷材留茬保护措施(推荐)
措施5:SBS防水卷材搭接封口处理(强制)
第九章 安装工程
措施1:带耳直接(强制)
措施2:管线走向标识(强制)
措施3:PVC止水节(强制)
措施4:穿筋线盒(强制)
措施5:密集套管预留(强制)
措施6:地暖管、水管打压(强制)
第十章 新增内容
部分摘录
PDF格式,共127页
以下摘录部分内容
